„Електропривреда
Србије“ већ месецима интензивно предузима све неопходне мере да спремно уђе у
зимски период како би грађани и привреда имали довољно електричне енергије
наредне зиме. Ремонти производних капацитета су при крају, у току су и пројекти
за побољшање производње угља, а набављају се и додатне количине угља. Припреме
за зимску сезону у ЕПС-у улазе у завршну фазу, а ових дана у рударском и термо
сектору у току су веома сложени послови.
На

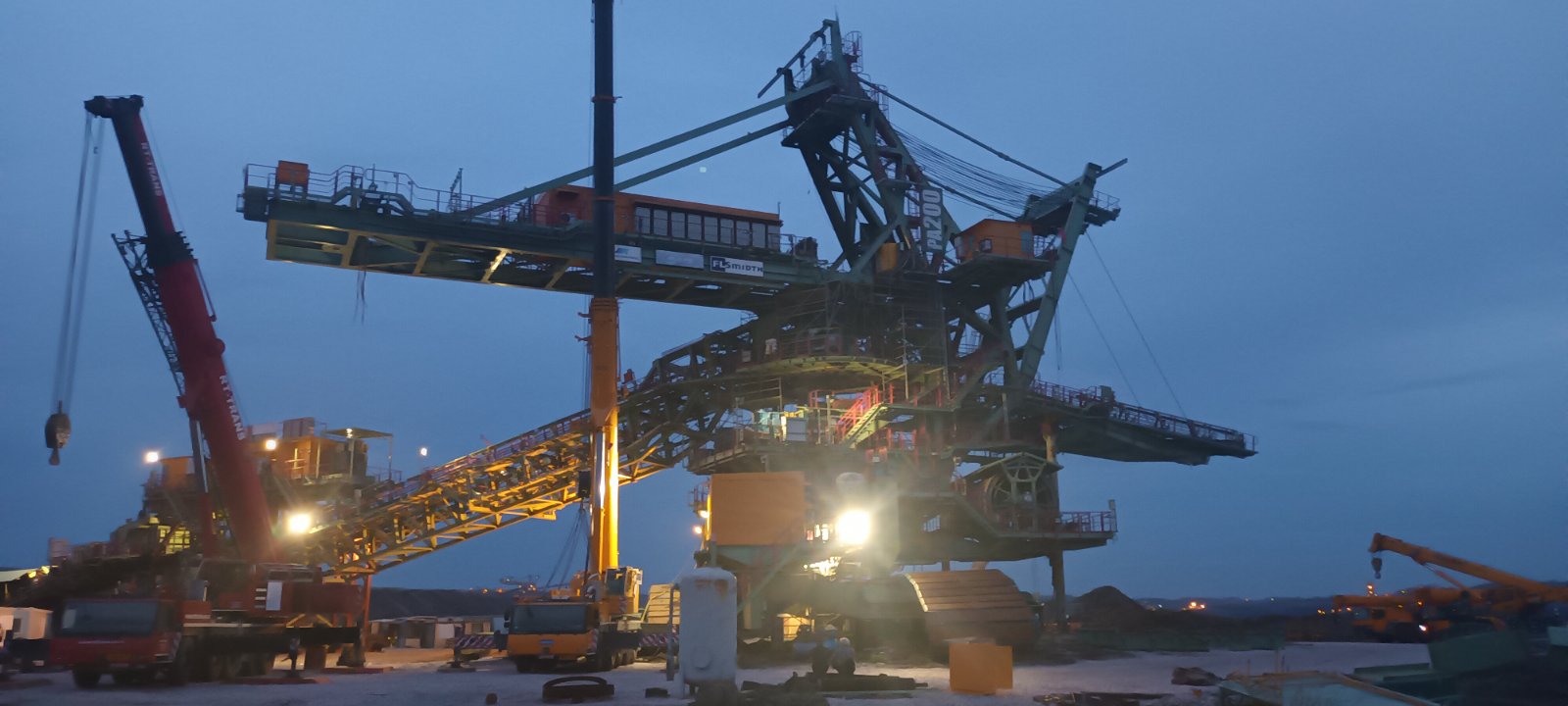

колубарском копу „Тамнава – Западно поље“ јуче је завршено подизање и монтажа
стреле баласта на „одлагачу 4“,што је једна од најсложенијих технолошких
операција у рударству. Овај посао обављен је уз помоћ две дизалице „Гоша
Монтаже“ носивости 250 тона, а у наредном периоду следи још неколико захтевних
послова како би „одлагач 4“ поново био укључен у производњу до краја ове
године.
У
термоелектрани „Никола Тесла Б“ почела је испорука опреме за млин који је
оштећен у децембру прошле године, а следи монтажа остале опреме како би млин
био спреман за рад у децембру. Допремљен је доњи део кућишта и сепаратор, а
раније су демонтирани сви делови и завршена је грађевинска припрема темеља
млина за почетак машинске монтаже. Запослени у ТЕНТ урадили су сва потребна
геодетска мерења, а током ремонта блока Б2 ремонтован је канал аеросмеше са
клапнама и канал рециркулационих гасова млина.
