Ревитализација реверзибилне хидроелектране „Бајина Башта“ једна је од најважнијих инвестиција у „Електропривреди Србије“ јер ће обезбедити вишедеценијску поузданост рада и пружиће значајан допринос енергетској сигурности Србије, већу ефикасност и продужење радног века наше златне резерве.
Радови на ревитализацији првог агрегата, снаге 614 мегавата, у РХЕ „Бајина Башта“ почели су 1. априла 2024. године, а почетком јануара 2025. ревитализовани агрегат ушао је у једномесечни пробни рад. Ревитализација другог агрегата почела је 1. марта 2025. године и планирано је да радови трају седам месеци.

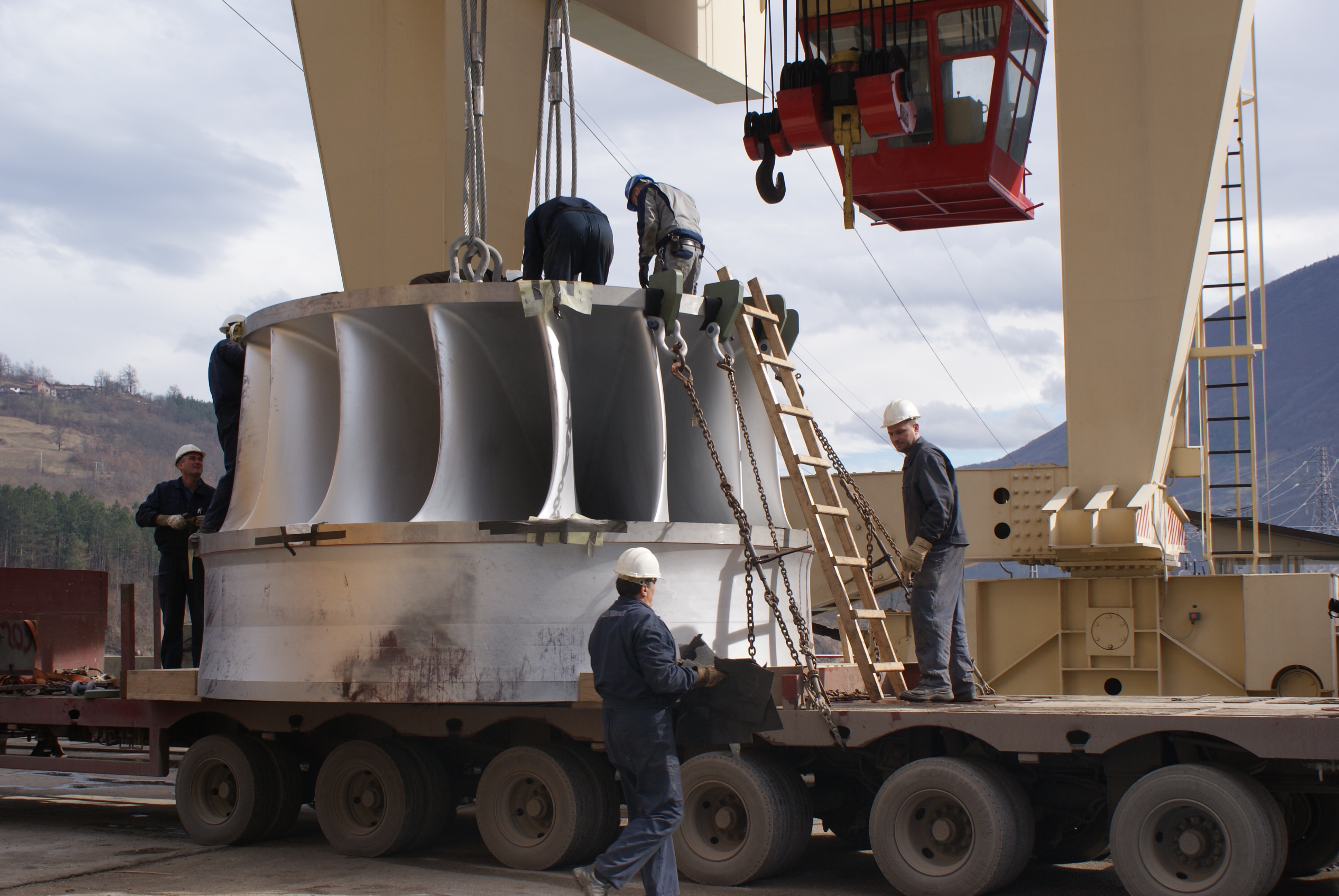

Ревитализација „РХЕ Бајина Башта“ ради се двадесет година након великог ремонта из 2004. године када витални делови нису мењани. Главни делови који се сада мењају новим су радно коло, пумпа турбине, спроводне лопатице, сегменти и хладњаци свих лежајева. Пројекат чине три главна посла. Први је уговорен са „Тошибом“ као носиоцем конзорцијума и обухвата набавку, испитивања и пуштање у рад пумпе турбине и мотор генератора. У оквиру другог дела, са Институтом „Михајло Пупин“ уговорена је ревитализација система управљања, односно система електричних заштита и опреме генераторског напона. Трећи посао обухвата ревитализацију система побуде агрегата у РХЕ који ради Институт „Никола Тесла“. Комплетне демонтажно-монтажне радове изводе „Гоша Монтажа“ и „Електромонтажа“ према програму „Тошибе“, а надзор обављају стручњаци ХЕ „Бајина Башта“. У склопу ревитализације урађен је велики ремонт доводно-одводног тунела, који је део система овог значајног хидроенергетског постројења
РХЕ „Бајина Башта“ изграђена је 1982. године. Опрему је испоручила јапанска „Тошиба“, а монтажу урадиле домаће фирме, уз надзор јапанских стручњака. После више од четири деценије непрекидног рада, РХЕ је и даље јединствена у свету и у самом је врху приоритета ЕПС-а када су у питању обновљиви извори енергије.

Ревитализација „ХЕ Зворник“ 2015-2020
Пројекат „Ревитализација ХЕ Зворник“ трећи je по реду пројекат у Огранку „Дринско-Лимске ХЕ“ у последњих 15 година. У наведеном периоду успешно су завршене ревитализације ХЕ „Електроморава“ (2 хидроелектране) и ревитализација ХЕ „Бајина Башта“.
До ревитализације, агрегати ХЕ „Зворник“ непрекидно су радили 60 година. Хидроелектрана је пуштена у рад 1955. године.
На основу Оцене стања опреме и Студије оправданости са Идејним пројектом, доказано је да је потребно и економски исплативо заменити главну електромашинску опрему како би се продужио експлоатациони век електране.
Ради повећања нето пада и снаге нових агрегата, пре било каквих других радова на ревитализацији, извршено је прокопавање речног корита Дрине низводно од бране у дужини од 1,5 км. Овим радовима обезбеђено је повећање инсталисане снаге за приближно 2,5%. На сифонским плочама десне и леве обале изграђени су Анекс и Плато на којима су смештени нови блок-трансформатори, нова разводна постројења, нова команда и пратеће техничке просторије.

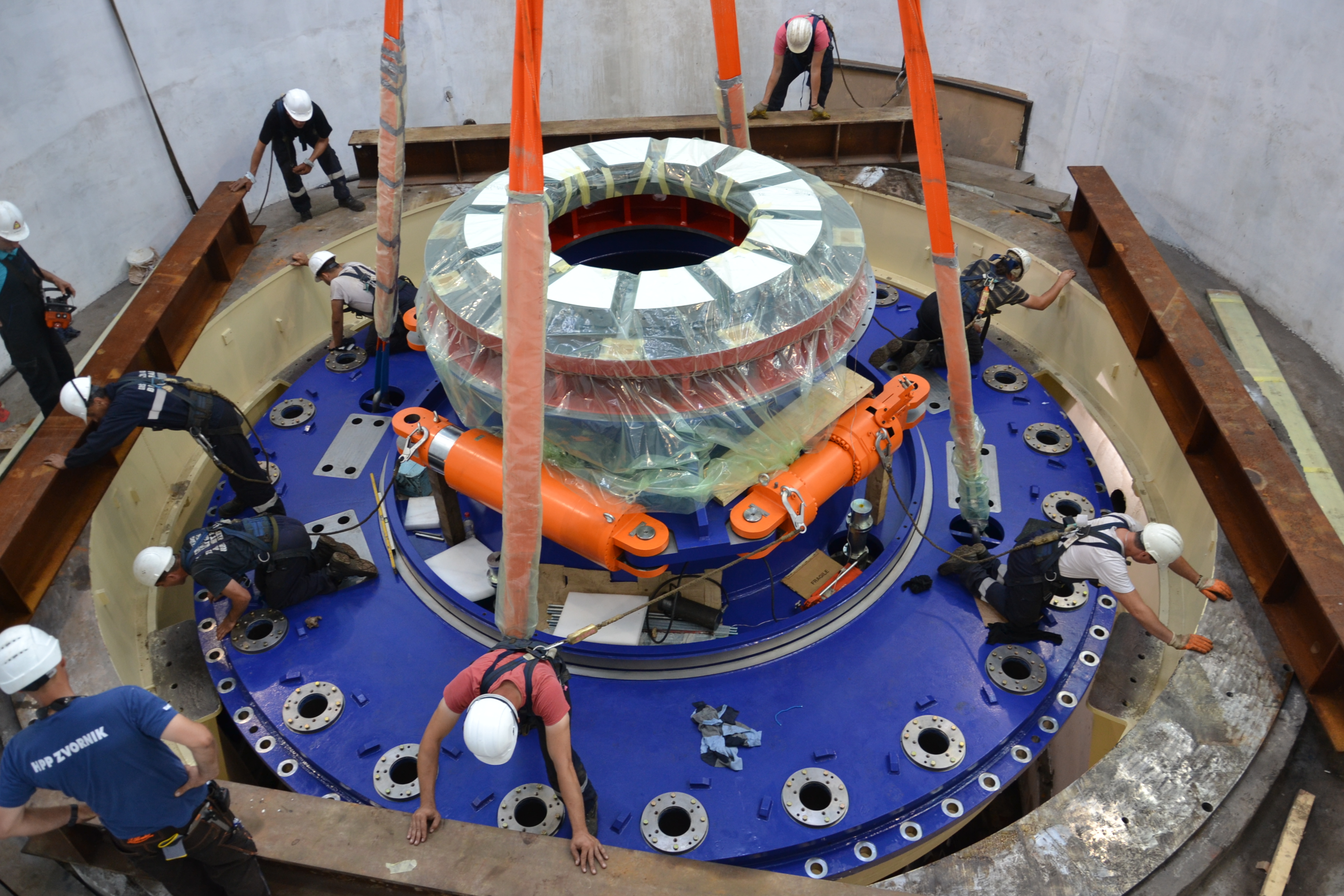

Пројектом „Ревитализација ХЕ Зворник“ извршена је комплетна замена турбинске опреме, турбинске регулације, система расхладне воде, система компримованог ваздуха, генератора са побудним системима, блок трансформатора, опреме генераторског напона, опреме 110kV рaзвoднoг пoстрojeња и систeма зa упрaвљaњe и система електричних заштита хидроелектране.
Нове турбине имају: већи пречник радног кола, виши степен корисности, већи проток и већу снагу. Повећање пречника радног кола захтевало је значајне грађевинске и машинске радове, као и замену убетонираних делова турбине: доњег прстена спроводног апарата, облоге радног кола и вертикалне облоге сифона.
Средства за Пројекат обезбеђена су из споразума о зајму између Електропривреде Србије и Банке за обнову и развој Савезне Републике Немачке (KfW) намењених ревитализацији главне електромашинске опреме електране.
На међународном тендеру за реализацију Пројекта, изабран је Извођач - Voith Hydro, компанија са традицијом дужом од 150 година и један од водећих произвођача хидро-агрегата у свету. Уједно, то је компанија чији агрегати су пре 1955. година пуштени у рад у ХЕ „Зворник“.
Са еколошког аспекта, израђена је Студија утицаја на животну средину која је показала да током радова на ревитализацији и током будућег рада хидроелектране, неће бити значајних утицаја.
Новим конструктивним решењима: главчина радног кола испуњена је деминерализованом водом (а не уљем), користе се самоподмазујући лежајеви без масти, врши се прикупљање и одвођење насталих уљних пара, спречено је потенцијално загађење реке Дрине које би се десило у случају процуривања уља и мазива.
Поред радова везаних за Пројекат ревитализације паралелно су спроведени радови који је финансирао ЕПС из сопствених средстава: замена опреме за дренажу и пражњење, ревитализација хидромеханичке опреме, замена вишенаменских кранова-чистилица, реконструкција система сопствене потрошње, итд.
Ревитализацијом ХЕ „Зворник“ повећана је инсталисана снага енергетског система Србије за додатних 30 МW „зелене“ – обновљиве енергије, допринело се већој производњи електричне енергије, мањим трошковима одржавања и продужењу животног века за нових 40 година.
Очекивано повећање производње електричне енергије на годишњем нивоу износи(ће) и до 15% или око 70 милиона киловат-сати, у зависности од хидролошких услова.

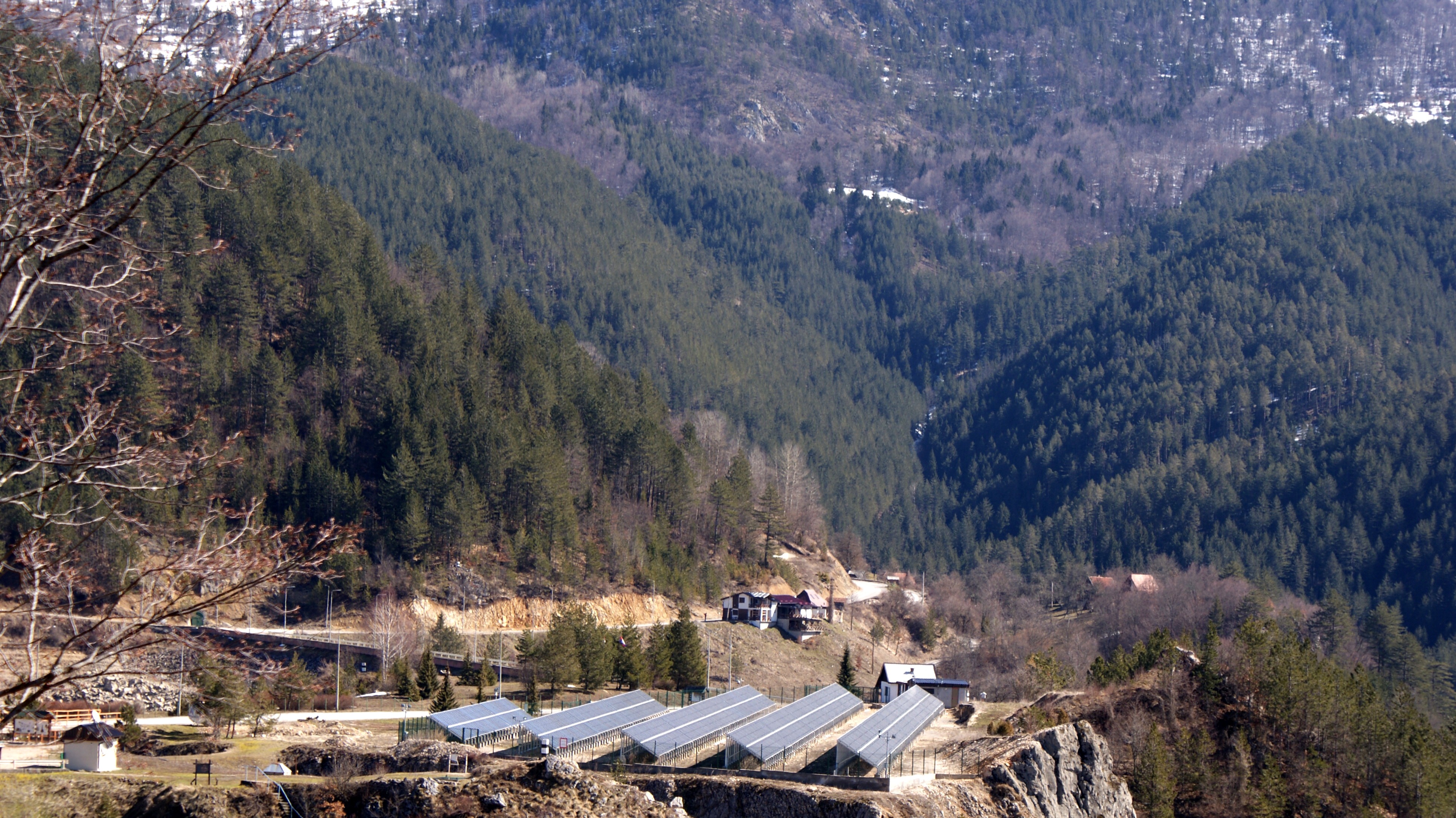

Изградња фотонапонске електране у Заовинама „Брана Лазићи“ 2016
Пројекат изградње фотонапонске електране „Брана Лазићи“ снаге 330 кW започет је у јуну 2015. године формирањем стручног тима „Дринско-Лимске ХЕ“. Одабир локације и израда идејног пројекта завршени су почеткм 2016. године. Институт „Михајило Пупин-Аутоматика“ израдио је техничку и пројектну документацију. Радови на изградњи фотонапонске електране реализовани су у три фазе. У првој фази набављена је средњенапонска опрема за прикључење електране, као и развод једносмерног напајања за будућу процесну опрему. Грађевинска служба ХЕ „Бајина Башта“ извршила је изградњу новог објекта за смештај опреме, адаптацију терена за постављање панела, служба машинског одржавања је израдила и поставила челичне конструкције за панеле, а служба електроодржавања извршила је уградњу и пуштање у рад средњенапонске опреме ради омогућења прикључења нове опреме на постојећу инфраструктуру.
У оквиру друге фазе, извршена је набавка, уградања и пуштање у рад панела, инвертора и процесне опреме ради реализације првих 110 кW.
У следећој, трећој, фази завршена је изградња инфраструктуре, конструкција, набавка преостале опреме и пуштено у рад преосталих 220 кW.
Фотонапонска електрана „Брана Лазићи“ у току 2017. године произвела је 388.788 kWh електричне енергије, што је остварење плана од 102% у односу од планираних 381.600 kWh. За 15 месеци, од октобра 2016, када је у рад пуштено првих 110 киловата, до децембра 2017. од када су на мрежи и преосталих 220 киловата, произвела је 478.553 kWh електричне енергије.
Замена турбинских регулатора на оба агрегата у РХЕ „Бајина Башта“ 2016
Изградња додатног агрегата у ХЕ „Међувршје“ 2013-2014
Да би се искористио целокупан потенцијал Западне Мораве у периодима малих дотока, пројектован је и уграђен додатни А-3 агрегат у ХЕ „Међувршје“.
Додатни агрегат А3 снаге 620 kW, смештен је у турбинском простору машинске зграде у непосредној близини А-1 агрегата. Додатни агрегат се састоји од хоризонталне Францис турбине, хоризонталног синхроног генератора са замајцем, предтурбинског и дифузорског затварача, доводног цевовода 1100 mm, одводног цевовода 900 mm, помоћних система идр.
Монтажа А-3 агрегата почела је 11.07.2013. године, а агрегат је званично пуштен у рад 08.03.2014. године.
Уградњом додатног А-3 агрегата у ХЕ „Међувршје“ постигло се потпуно искоришћење водног потенцијала, поготову у летњем пероду малих дотока, тако да нема преливања воде за биолошки минимум када агрегати стоје и повећање производње у ХЕ „Међувршје“.
Произведена електрична енергија се користи за напајање потроша сопствене потрошње а вишак енергије се предаје на 35kV мрежу.
